根据气象台预测,1983年后首个以强台风级别登陆珠江口沿海的台风——“妮妲”来袭,将正面袭击珠三角地区。为确保广大群众用电不受影响以及项目部施工人员的安全,8月1日,东莞市输变电工程公司全公司上下严阵以待、全力准备,高效地完成了抢修前的部署工作。
全面排查 防风防汛有把握

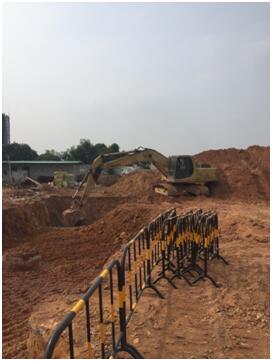

上午,输变电公司对在建的11个工程项目进行了防风防汛专项检查,发现问题累计11项,并及时采取了相关措施,勒令项目部立即完成整改。

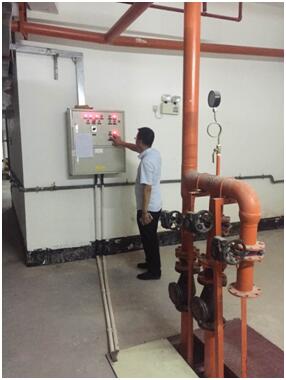

在110千伏龙盘变电站现场,项目负责人对项目部、工人宿舍及饭堂进行检查,加固了桩机公棚,并撤离了施工人员,确保人员的人身安全。为防止水淹后有人员误踩入电缆沟,项目负责人对已做好的电缆沟盖上盖板。另外,项目负责人还对变电站挡土墙部位进行观测,采取了防风措施,防止塌方。
图1:清理排水渠道 图2:挡土墙采取防风措施

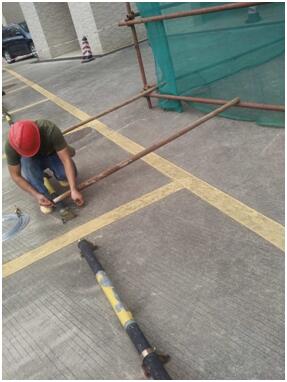

图3:拉线加固图 4:撤离人员
提前部署 全力迎战“妮妲”
下午,接东莞供电局突发事件应急II级响应的通知,东莞市输变电工程公司立即启动应急抢修预案,组织相关人员到210会议室召开应急抢修准备会议,局安监部副主任袁卓光莅临指导工作。
会议听取了公司基建工程项目的防风防汛专项检查工作汇报,部署应急抢修前人、机、材、车的准备工作,启动应急指挥部及现场指挥部人员值守,根据输电、变电、配电以及带电四个专业,组建成150人次的应急救援队伍(其中输电22人、变电49人、配电62人、带电17人),公司全体人员进入抢修备战状态。

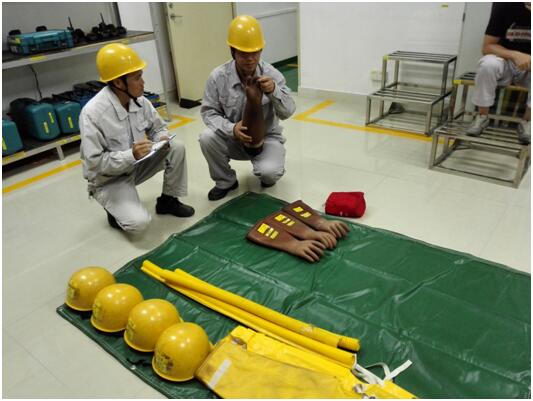

图5:召开应急抢修准备会议,针对台风“妮妲”开展工作部署

装备物资 随时待命出发
会后,各班组细致检查了抢修机具,确保机具能正常使用,并进行装车。后勤组清点核实应急物资,并联系相关供货商,及时进行了物资补充。抢修队负责人安排发电机、照明灯具、试验仪器等应急装备装车待命,确保所有设备状态良好。办公室准备了越野车、吊车、带电作业车等累计12台应急车辆,以供随时调拨。当天晚上,抢修人员回家即收拾好行李,随时待命,以备出发抢修。

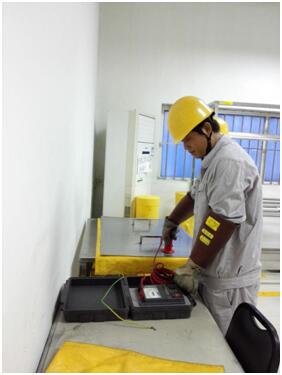

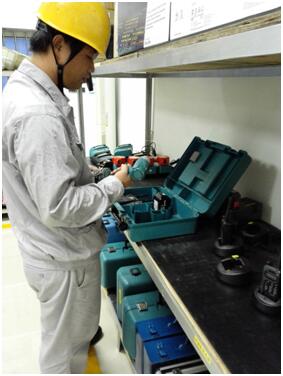

图6:班组人员检查绝缘工器具
图7-图8:班组人员检查绝缘工器具

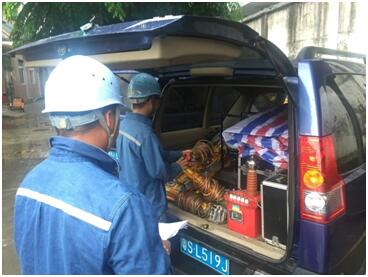

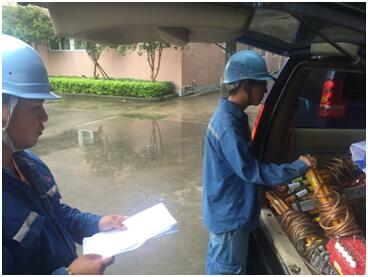

图9-图10:班组人员装车
图11:检查宿舍楼排水系统 图12:对宿舍楼施工围蔽措施进行加强
